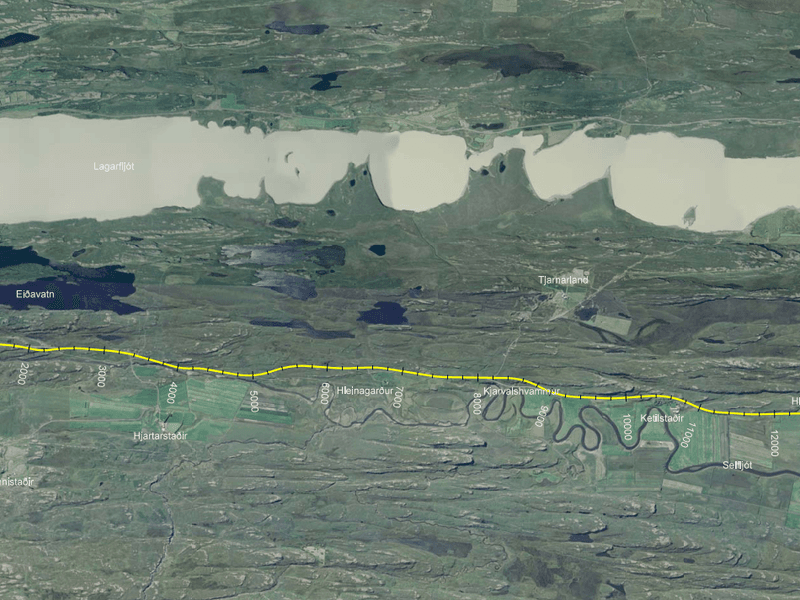

Borgarfjarðarvegur (94), Eiðar-Laufás
Opnun tilboða 20. júlí 2021. Endurbygging Borgarfjarðarvegar á um 14,7 km kafla, frá Eiðum að Laufási.
– Bergskeringar 45.000 m3
– Fyllingar 89.000 m3
– Fláafleygar 52.600 m3
– Ræsalögn 766 m
– Styrktarlag 68.400 m3
– Burðarlag 17.250 m3
– Klæðing 101.500 m2
Verkinu skal að fullu lokið eigi síðar en 30. september árið 2022.
Útboðsgögn eru aðgengileg og verða afhent í rafræna útboðskerfinu TendSign frá og með mánudeginum 5. júlí 2021 og skal tilboðum skilað rafrænt í því útboðskerfi fyrir kl. 14:00 þriðjudaginn 20. júlí 2021.
Ekki verður haldinn sérstakur opnunarfundur en eftir lok tilboðsfrests verður bjóðendum tilkynnt um nöfn bjóðenda og verðtilboð.
Bjóðandi | Tilboð kr. | Hlutfall | Frávik kr. |
---|---|---|---|
Áætlaður verktakakostnaður | 713.416.843 | 100,0 | 47.050.203 |
Héraðsverk ehf., Egilsstöðum | 666.366.640 | 93,4 | 0 |
